オフィス内装のパーテーション工事において、天井・床への納まりは仕上がりの美観だけでなく、遮音性能や耐火性能、施工後のトラブル防止にも直結する重要な要素です。既存躯体や設備配管との干渉、下地の相違などにより、現場では想定外の調整を迫られることも少なくありません。本記事では、設計担当者や現場監督の方に向けて、天井・床への納まりの基本的な考え方から具体的な事例、施工手順、工法の比較までを整理してご紹介します。
天井・床への納まりとは

天井・床への納まりとは、パーテーションなどの間仕切り部材が天井面・床面とどのように接合し、仕上がるかを示す設計上・施工上の概念です。この章では納まりの基本的な考え方と、パーテーション工事における位置づけ、隣接する壁・建具との関係性について整理します。
納まりが指す範囲と基本的な考え方
納まりとは、部材と部材が接する部分の取り合いをどう処理するかという設計上の考え方を指します。天井・床への納まりでは、パーテーションの上端が天井にどう取り付くか、下端が床にどう固定されるかが対象範囲です。単に部材同士を接触させるだけでなく、隙間の処理や見切り材の選定、下地の強度確保まで含めて検討する必要があります。設計図面上では詳細図として断面が描かれることが多く、施工者はこの断面図をもとに現場で再現していく形になります。納まりの良し悪しは、竣工後の見た目や機能性を大きく左右する要素だと言えるでしょう。
パーテーション工事における天井・床納まりの位置づけ
パーテーション工事では、間仕切り本体の性能を確保するために天井・床との接合部が特に重要な位置づけを持ちます。間仕切り壁は単体で自立するものではなく、上下端を天井・床の下地にしっかりと固定することで初めて構造的な安定性が生まれます。固定方法が不十分だと、地震時の揺れや経年変化により隙間が生じ、遮音性能の低下や見た目の劣化につながります。また、天井・床納まりは工事全体の工程にも影響し、下地の確認や調整作業が後工程の仕上げ精度を左右します。パーテーション工事の品質は、この接合部の設計精度にかかっていると言っても過言ではありません。
壁・建具廻りとの関係性
天井・床への納まりは、壁や建具廻りの納まりと切り離して考えることはできません。パーテーションの端部が壁に取り付く箇所や、ドア枠などの建具が設置される部分では、天井・床との取り合いに加えて水平方向の納まりも同時に検討する必要があります。特に建具廻りでは、開閉時の負荷がかかるため、床面の固定強度や見切り材の耐久性がより重要になります。壁・建具・天井・床という複数の部材が交わる箇所では、それぞれの納まり図を重ね合わせて矛盾がないか確認する作業が欠かせません。全体を俯瞰した検討が、後々のトラブル防止につながります。
天井・床への納まりが設計・施工で重要視される理由

天井・床への納まりが重視される背景には、既存躯体との干渉リスクやコスト増加、性能面・意匠面への影響など複数の要因があります。ここでは実務で直面しやすい4つの観点から、その重要性を掘り下げます。
既存躯体・設備配管との干渉リスク
オフィス内装の改修工事では、既存の躯体や設備配管が図面通りに存在しないケースが少なくありません。天井裏には空調ダクトや電気配線、消火設備の配管が複雑に走っており、パーテーションの上端を固定しようとした際に干渉してしまうことがあります。床下でもOAフロアの支持脚や配管ルートとの位置関係を事前に把握しておかないと、固定金物が設置できない事態に陥ります。こうした干渉は現地調査を怠ると発見が遅れ、施工段階で慌てて対応することになりがちです。事前の躯体調査と設備図面の突き合わせが、干渉リスクを減らす基本の取り組みだと言えます。
納まり不良による手戻り発生とコスト増加
納まりの検討が不十分なまま施工を進めると、現場で不整合が発覚し、手戻り作業が発生します。手戻りは単に作業のやり直しにとどまらず、資材の追加調達や工期の延長を招き、結果的にコスト増加へとつながります。特に天井・床の下地は仕上げ工事の後半で確認されることが多く、問題発見のタイミングが遅れるほど修正の難易度が上がる傾向にあります。あらかじめ納まり図を詳細に作成し、関係業者間で情報を共有しておくことが手戻り防止の鍵となります。事前の擦り合わせにかける時間は、結果的に工事全体の効率を高める投資と考えられるでしょう。
遮音性能・耐火性能への影響
天井・床への納まりは、パーテーションが本来持つ遮音性能や耐火性能を発揮させるための土台となります。間仕切り上部と天井の間に隙間があると、音が漏れる経路となり、会議室や個室ブースの遮音性能が大きく低下してしまいます。同様に、耐火区画を形成するパーテーションでは、床・天井との取り合い部分に耐火性能を維持する処理が求められ、隙間があれば区画としての機能を果たせません。国土交通省の建築基準法関連資料でも、区画の連続性が防火性能確保の要件とされています。性能値だけでなく、接合部の施工精度が実際の性能を左右する点を押さえておく必要があります。
意匠性・美観への影響
天井・床への納まりは機能面だけでなく、空間全体の見た目にも直結します。見切り材の選定や目地幅の処理が雑になると、パーテーション自体のデザインが優れていても、接合部の粗が目立ち、空間全体の印象を損ねてしまいます。反対に、天井の折り上げ形状や床の段差に合わせて丁寧に納まりを調整すると、パーテーションが空間に馴染み、洗練された印象を与えられます。オフィス内装では来訪者の目に触れる場所も多いため、意匠性への配慮は企業イメージにも関わる要素です。機能と美観の両立を意識した納まり設計が求められます。
天井納まりの具体的な事例

天井の仕上げ方式や形状によって、パーテーションとの取り合い方は大きく異なります。ここでは代表的な5つのパターンについて、具体的な処理方法と注意点を解説します。
軽鉄下地天井(乾式仕上げ)とパーテーションの取り合い
軽鉄下地に石膏ボードを張った乾式仕上げの天井は、オフィス内装で最も一般的な仕様です。パーテーションの上端は、天井の軽鉄下地(ランナーやCチャンネル)に直接ビス固定するか、専用のランナー材を介して固定する方法が用いられます。天井ボードを一部切り欠いて下地材に固定し、その後に目地処理を行うことで、隙間なく仕上げることができます。注意点として、既存の天井下地位置がパーテーションの割り付けと合わない場合、下地補強が必要になることがあります。事前に天井裏を点検口から確認し、下地の配置を把握しておくと施工がスムーズに進みます。
湿式仕上げ天井とパーテーションの取り合い
モルタルや漆喰などの湿式仕上げ天井は、乾式に比べて下地の強度や平滑さにばらつきが出やすい特徴があります。パーテーションを固定する際は、下地に十分な引き抜き強度があるかを事前に確認し、必要であればアンカー材を追加で打ち込む対応が求められます。また、湿式仕上げは乾燥収縮によるひび割れが生じやすいため、パーテーション取り合い部にはクラック誘発目地を設けるなどの配慮も有効です。仕上げ材の含水率や養生期間が施工スケジュールに影響することもあるため、工程管理者との事前調整が欠かせません。
システム天井とパーテーションの取り合い
システム天井は、照明や空調吹き出し口が一体化されたパネルを組み合わせて構成される天井方式です。パネルの割り付けとパーテーションの位置が一致しない場合、パネルを切断するか、専用の見切り枠を設けて対応します。システム天井は部材がモジュール化されているため、事前に割り付け図を作成し、パーテーションのレイアウトと整合させておくことが重要です。パネルの脱着が前提の仕様のため、固定金物がメンテナンス時の着脱の妨げにならないよう配置を工夫する必要もあります。設備更新のしやすさを損なわない納まりが求められます。
折り上げ天井・段差天井における納まり
折り上げ天井や段差天井は、デザイン性を高める目的で採用されることが多い一方、パーテーションとの取り合いが複雑になりやすい形状です。天井の段差位置とパーテーションの高さが一致しない場合、段差部分に合わせて上端の見切りを斜めや階段状に加工する必要があります。こうした加工は現場での実測をもとに型紙を作成し、工場加工や現場調整を行うケースが一般的です。段差の位置によっては間接照明との干渉も考慮しなければならず、意匠設計者との密な連携が求められる場面です。
天井内配管・ダクト・配線との干渉対応
天井内には空調ダクトや電気配線、スプリンクラー配管などが密集しており、パーテーションの固定位置を検討する際にはこれらとの干渉を避ける必要があります。干渉が判明した場合、パーテーションの固定位置を数十ミリ単位でずらす、あるいは配管ルートを一部変更するといった調整が行われます。事前に天井伏図と設備図を重ね合わせて確認し、干渉箇所をリストアップしておくことで、現場での手戻りを未然に防げます。点検口の位置についても、パーテーション設置後にメンテナンスアクセスが確保できるか合わせて確認しておくと安心です。

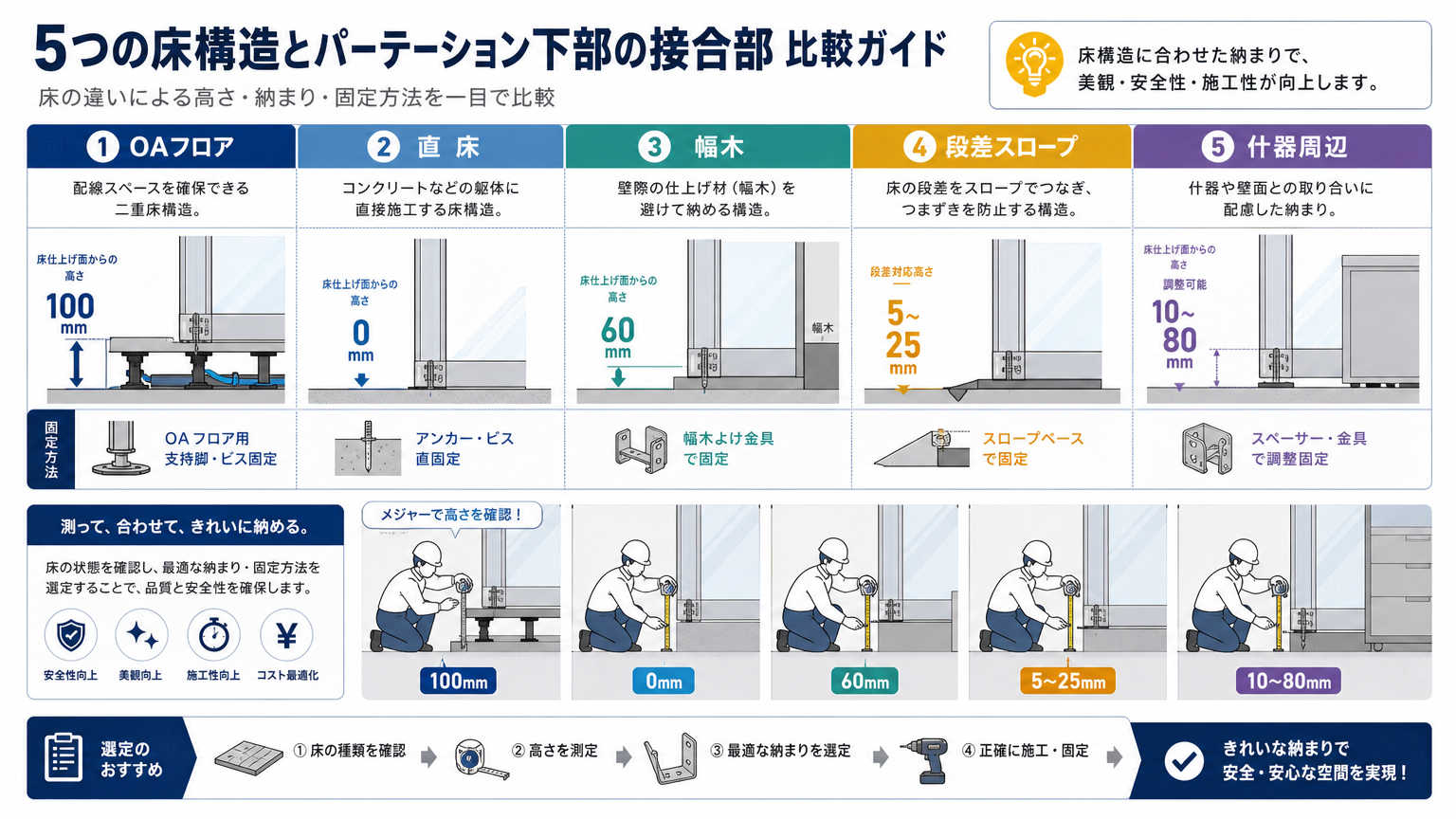

床納まりの具体的な事例

床の仕上げ方式や高さの違いによって、パーテーション下端の処理方法も変わってきます。この章ではOAフロアや直床仕上げ、幅木、段差部、什器周りなど、実務でよく直面する5つのパターンを紹介します。
OAフロアとパーテーションの取り合い
OAフロアは配線収納のために床下に空間を設けたフロア方式で、オフィスでは広く採用されています。パーテーションの下端は、OAフロアのパネルを切り欠いて支持脚や大引きに固定する方法が一般的です。OAフロアの高さによっては、パーテーション下端との間に段差が生じやすく、専用の巾木や見切り材で調整します。パネル同士の隙間からの配線露出を防ぐため、固定位置周辺のパネル割り付けも事前に検討しておく必要があります。フロア高さが変わる箇所ではスロープ処理も併せて検討するとよいでしょう。
直床仕上げ(タイルカーペット等)との取り合い
タイルカーペットなどの直床仕上げでは、コンクリートスラブや捨てコンクリートに直接パーテーションを固定します。OAフロアに比べて下地が硬く安定しているため、固定強度は確保しやすい一方、床の平滑度にばらつきがあると隙間が生じやすい点に注意が必要です。カーペットの張り替えタイミングとパーテーション設置の順序によって仕上がりが変わるため、工程調整が重要になります。既存床にレベル差がある場合は、モルタルやレベリング材で下地を調整してから固定作業に入るケースが多いです。
本幅木・つけ幅木の納まり
幅木は壁と床の取り合い部分を保護し、見た目を整える部材で、本幅木と後付けのつけ幅木の二種類があります。本幅木は壁仕上げと一体的に施工されるため精度は高いものの、パーテーション設置後に位置調整がしにくい特徴があります。つけ幅木はパーテーション設置後に取り付けられるため、施工順序の自由度が高く、既存壁の不陸を吸収しやすい利点があります。どちらの方式を採用するかは、工期や既存床の状態、意匠上の要求によって使い分けるとよいでしょう。目地幅の統一など細部の精度も美観に影響します。
段差床・スロープ部における納まり
オフィス内には、フロア区画や設備収納の関係で床に段差が生じている箇所があります。パーテーションが段差やスロープをまたぐ場合、下端の形状を床形状に合わせて加工するか、段差部分で間仕切りの区切りを設けるかの判断が必要です。段差部の納まりは既製品のパーテーションでは対応しきれないことも多く、現場実測に基づくオーダー加工が求められる場面です。バリアフリーの観点からスロープ勾配が規定されている場合は、パーテーション設置がその勾配を妨げないかも確認しておくべきポイントです。
化粧柱・什器周りの床納まり
柱の化粧仕上げや作り付けの什器周辺は、パーテーションとの取り合いが複雑になりやすい箇所です。柱型の出っ張りに合わせてパーテーションを切り欠く、あるいは什器の脚元に見切り材を回すなど、現場の形状に応じた個別対応が必要になります。既製パネルの規格寸法では対応できない場合、現場採寸をもとにオーダーパネルを製作するケースも珍しくありません。什器の設置順序とパーテーション施工の順序を事前に調整しておくと、後戻りの少ない施工が可能になります。
天井・床への納まり施工手順

天井・床への納まりを精度高く仕上げるためには、現地調査から仕上げ処理まで一連の手順を丁寧に踏む必要があります。ここでは実務で押さえておきたい4つの工程を順を追って説明します。
現地調査・既存躯体の採寸ポイント
施工に入る前段階として、現地調査による既存躯体の状態確認は欠かせません。天井高さや床レベルのばらつき、下地材の位置、設備配管のルートなどをレーザー距離計や下地探知機を用いて確認します。図面と現地の状況に差異がある場合、その時点で設計へフィードバックし、納まり図を修正する必要があります。採寸の際は複数箇所で測定し、平均値だけでなく最大・最小の誤差幅も記録しておくと、後の下地調整計画に役立ちます。この段階での精度が、その後の工程全体の効率を左右すると言えるでしょう。
下地割り付けと墨出し作業
現地調査の結果をもとに、天井・床それぞれの下地割り付け図を作成し、現場に墨出しを行います。墨出しはパーテーションの設置ラインや固定金物の位置を床・天井に実際に印す作業で、この精度が仕上がりの直進性や垂直性に直結します。既存下地の位置とパーテーションの割り付けが一致しない箇所には、補強下地を追加するなどの対応を計画段階で盛り込んでおきます。墨出し後は複数人でのダブルチェックを行い、施工ミスを未然に防ぐ体制を整えることが望ましいです。
建具廻りの納まり調整
ドアや窓枠などの建具が絡む箇所では、天井・床の納まりに加えて建具枠との取り合いも同時に調整します。建具の開閉に支障が出ないよう、床面の仕上げ高さと建具下端のクリアランスを確認し、必要に応じて敷居や沓摺りの高さを調整します。天井側でも、建具枠の上端とパーテーション上部の見切り位置がずれないよう、事前の割り付けで整合を取っておくことが大切です。建具メーカーの納まり標準図を参考にしながら、現場条件に合わせた微調整を行う流れが一般的です。
仕上げ材の取り付けと目地・隙間処理
下地の固定と建具廻りの調整が完了した後、仕上げ材の取り付けと目地・隙間の処理を行います。見切り材やコーキングを用いて隙間を塞ぎ、遮音性能や意匠性を確保します。目地幅は均一に保つことが美観上重要で、施工前に目地幅の基準値を職人間で共有しておくと仕上がりのばらつきを抑えられます。コーキング材は用途に応じて防火性能や耐候性を持つ製品を選定し、性能証明書の保管も忘れずに行っておきましょう。最終的な仕上がり確認では、目視だけでなく手で触れて段差や隙間の有無をチェックすることも有効です。
天井・床への納まり工法の比較

天井・床への納まりには乾式・湿式といった工法の違いや、新築・改修という工事条件の違いがあり、それぞれメリット・デメリットが異なります。ここでは代表的な比較軸をもとに、選定の目安を整理します。
乾式工法と湿式工法の違い
乾式工法は軽鉄下地や石膏ボードなどの既製部材を組み合わせて仕上げる方式で、施工スピードが速く、天候の影響を受けにくい特徴があります。一方、湿式工法はモルタルや左官仕上げなど現場で材料を練って施工する方式で、養生期間が必要な分、工期は長くなりますが、独特の質感や意匠性を出しやすい利点があります。パーテーションの天井・床納まりにおいては、乾式工法の方が下地の位置管理がしやすく、改修工事との相性も良い傾向にあります。反対に湿式工法は既存躯体の状態にばらつきがある場合、微調整をしながら仕上げられる柔軟性が評価されます。
新築工事と既存改修工事での納まり方法の違い
新築工事では、設計段階からパーテーションの位置を前提とした天井・床下地を計画できるため、納まりの自由度が高く、後々の干渉リスクも抑えやすい環境にあります。一方、既存改修工事では、すでに存在する躯体や設備配管の制約を受けながら納まりを検討する必要があり、現地調査の重要性が新築時よりも格段に高まります。改修工事では、既存下地の補強や部分的な解体を伴うことも多く、工期・コストともに変動要素が大きくなりがちです。案件の性質に応じて、納まり検討にかける時間配分を調整する意識が求められます。
コスト・工期・メンテナンス性の比較
工法選定にあたっては、コスト・工期・メンテナンス性の3つの観点から総合的に判断することが実務上有効です。以下の表に、代表的な工法ごとの特徴を整理しました。
| 比較項目 | 乾式工法 | 湿式工法 |
|---|---|---|
| 施工コスト | 比較的抑えやすい | 材料・養生費で増加しやすい |
| 工期 | 短縮しやすい | 養生期間分長くなりやすい |
| メンテナンス性 | 部材交換がしやすい | 部分補修に手間がかかる |
| 意匠の自由度 | 規格部材の範囲内 | 現場対応で自由度が高い |
オフィス内装のパーテーション工事では、工期短縮とメンテナンス性を重視して乾式工法が選ばれる場面が多いものの、意匠性を優先する案件では湿式工法との組み合わせが検討されることもあります。案件ごとの優先順位を整理した上で、工法を選定する視点が大切です。
まとめ

天井・床への納まりは、パーテーション工事の品質を左右する基盤となる部分です。既存躯体や設備配管との干渉、下地の状態、仕上げ方式の違いなど、検討すべき要素は多岐にわたります。事前の現地調査と綿密な納まり図の作成、関係者間の情報共有が、手戻りやコスト増加を防ぐ鍵となります。本記事で紹介した事例や施工手順、工法比較を参考に、案件ごとの条件に合わせた納まり設計を進めていただければ幸いです。
天井・床への納まりについてよくある質問

-
天井・床への納まりで最も注意すべき点は何ですか。
- 既存躯体や設備配管との干渉を事前に把握することが最も重要です。現地調査を怠ると、施工段階で下地固定ができない、配管を避けられないといった問題が発覚し、手戻りにつながります。天井裏や床下の点検口から状態を確認し、図面との差異を早期に洗い出しておくことをおすすめします。
-
既存改修工事で納まりが合わない場合、どのような対応が一般的ですか。
- 下地の補強や部分的な解体、見切り材による調整など、現場条件に応じた個別対応が取られます。既製部材で対応できない箇所は、現場採寸に基づくオーダー加工を行うケースも多いです。事前に想定される調整パターンを複数準備しておくと、現場での判断がスムーズになります。
-
遮音性能を確保するために天井・床納まりで意識すべきことは何ですか。
- パーテーション上端と天井、下端と床の間に隙間を作らないことが基本です。隙間があると音漏れの経路になり、期待した遮音性能を発揮できません。見切り材やパッキン材を用いて隙間を塞ぎ、必要に応じて気密性を高める処理を追加します。
-
OAフロアと直床仕上げでは、パーテーションの固定方法にどのような違いがありますか。
- OAフロアはパネルを切り欠いて支持脚や大引きに固定するのに対し、直床仕上げはコンクリートスラブに直接アンカー固定します。OAフロアは高さ調整の自由度がある一方、床下配線との干渉に注意が必要です。直床仕上げは下地が安定している分、平滑度のばらつきによる隙間発生に気を配る必要があります。
-
天井・床への納まりを検討する際、どの段階から専門業者に相談すべきですか。
- 設計初期段階、少なくとも現地調査を実施する前の段階で専門業者に相談することが望ましいです。早い段階から施工者の視点を取り入れることで、図面上では気づきにくい干渉リスクや施工上の制約を事前に洗い出せます。結果として、後工程での手戻りやコスト増加を抑えられます。
